DSJ-200-2700液压顶升装置有二台辅助油泵,一台工作、一台备用。辅助油泵中,其大泵作补油泵用,给主液压传动补油;小泵作控制用,给制动系统、操作系统、调绳系统供油。司机通过操作液压式比例先导伐的手柄扳到不同角度,就可使主油泵输出不同的流量,使液压提升设备得到不同的提升速度。当液压式比例先导伐的手柄扳到 大位置时,提升速度 大。当液压式比例先导伐的手柄扳到中立位置时,液压提升设备停车。当手柄反方向扳动时,液压提升设备反方向运行。
DSJ-200-2700液压顶升装置采用远距离液控操纵方式。司机通过操作液压式比例先导伐给主油泵的比例油缸输入由低到高的压力油,使主油泵的行程调节器动作,改变主油泵摆动的缸体的倾角来改变主油泵的流量,以改变液压马达的转速,使提升机起动,加速运转。

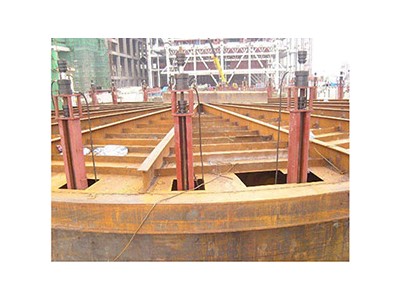

储罐安装使用倒装法及大型储罐液压顶升运行工作
【一】、储罐安装使用倒装法
(1)罐壁组装前,点焊一周定位圈:即先在已经焊完对接缝的底板边板上划出较上和较下一带壁板的圆周线,并沿较上一节圆周线内侧,每隔一定距离临时点焊定位角钢;(2)组对较上一带壁板,应按设计要求检查其周长,并于立缝焊接。(3)搭建拱顶,罐顶板应对称地进行组装。为防止顶板下凹,凸度用弦长等于1.5m的样板进行检查,间隙应不大于6mm。
利用桅杆、胀圈起吊进行油罐的倒装施工。起吊方法:(1)在贮罐底板上根据贮罐直径大小以及每带壁板的宽度决定立扒杆数量,在扒杆下端焊一而积为0.5㎡、厚10mm钢板,起吊根据重量和起吊高度用手拉葫芦,在起吊二带板时,将扒杆顶部互相连接起来,以增强各扒杆的整体稳定性;(2)一带壁板以下各带壁板的组装均应留出一道活口,当外侧的其它立缝全部焊完后,即在活口处用手拉葫芦将壁板拉紧,使其紧贴于上节壁板再进行起吊,并组对和焊接两节壁板之间的环缝;(3)起吊时,应采取适当措施控制两节壁板搭接的宽度偏差,防止吊冒;(4)活口两侧的环缝,应留出大约1。暂不焊接,待活口切割和组焊后再焊。每圈壁板的活口应互相对称错开;(5)环缝应先焊内部断续焊缝,后焊外部连续焊缝。焊工应均匀分布并沿同一方向施焊;(6)各节壁板起吊前和立缝焊接后,在其内壁下端组装一圈逼杠(临时加强圈),并与罐壁紧贴。
油罐倒装完后,焊接壁板与底板连接的内外角焊缝,由4名焊工内外各2名同时退焊施工,罐内焊工先焊1m米长后,外部焊工开始施焊,并一直保持此距离等速焊接,直到汇合焊完。
底板较后焊接,采用由外向内的施焊方法,由4名焊工同时对称焊接。先焊边缘板对接剩余焊缝,接着4名焊工进行中幅板及伸缩缝的焊接。原固定底板的各铁楔卡板焊到位时再拆除,3层板叠加处焊到时把钢板撬起,先将下而覆盖的焊缝焊好。
【二】、大型储罐液压顶升装置运行工作
1.运行前的准备工作
对所使用的液压管、液压泵进行清洗。在试运行阶段,对各液压管进行冲油且应排尽内部的空气,以保证运行时压力稳定。放空时,对排油应有盛装容器。
2.试运行
试运行是整个顶升装置不带负荷运行,即不提升壁板状态下的运行。只有试运行合格后,方可投入运行。
(1)启动电机。先合上泵站电源开关,再按电铃按钮,点动电机按钮,观察电机转向是否正确即箭头指示方向或有无异常噪声,若方向不对或发生异常应立即按下急停按钮,予以纠正。
(2)系统压力调试。在正常启动电机(泵站)后,低压运行5~10min,然后把阀组各节流阀关闭,调节溢流阀,当压力缓慢平稳上升额定工作压力时,停止调节,并锁紧螺母。此后系统压力高于额定压力时,将会自动打开溢流阀卸荷。
3.提升运行
(1)运行时,严禁超压(超负荷)工作。运行时应安排专人操作液压泵,专人监视提升过程,专人指挥。一旦出现故障,应立即停止运行,进行纠正。
(2)当壁板提升到位时,应关掉各阀门,切断泵站电源。长时间不使用泵站,应切断电源。
(3)放胀圈。放胀圈时,应在上、下卡头松开状态下,使用葫芦下放。当完成一带壁板的提升后,停止供油,将上、下卡头松开,然后将提升杆下放。人工方法放提升杆,先让千斤顶处于提升状态,但不能在提升即比提升时调低油压,这时松开下卡头;当千斤顶回程后,油压在5~6MPa时,再松开上卡头,提升杆即可放下。
液压顶升设备的安装及操作是整个储罐倒装施工的,采用此方法倒装施工储罐安全可靠,可降低劳动强度,提高劳动效率。顶升装置可多次使用,多次施工经济,因此对于储罐施工,建议采用液压顶升装置进行提升施工。
